2017年12月,景泰阳生态休闲旅游度假村项目各区域施工进度完成情况如下:
一、一期风情商业街施工进度

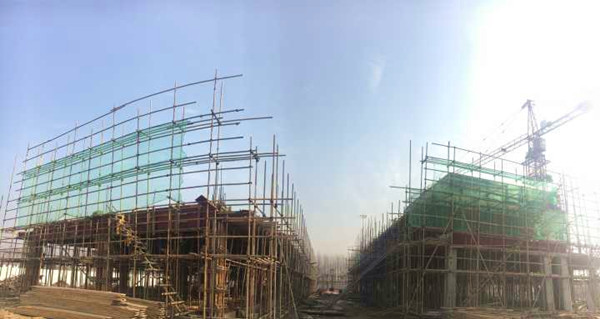

1、1#楼基础土方回填完成;一层柱钢筋绑扎及模板安装完成;一层顶梁模板安装及梁板钢筋绑扎完成;1-16轴/H-G轴一层柱及顶梁板混凝土浇筑完成;
2、2#楼基础土方回填完成;一层顶梁板钢筋绑扎完成;一层顶梁板模板安装完成;一层柱及顶梁板混凝土浇筑完成;二层二柱钢筋电浇压力焊及柱钢筋绑扎完成;二层内排架搭设完成,模板安装50%完成;
3、3-1#楼、3-2#楼、4#楼基础土方开挖完成;基础承台安装完成;基础承台垫层混凝土已完成;
4、5#楼、7#楼土方回填已完成;
5、6#楼基础土方回填完成;一层柱钢筋电浇压力焊;一层内排搭设完成,模板安装完成40%。
二、儿童乐园及休闲度假区施工进度
儿童乐园完成土方开挖及调运共5万方;场地平整施工面积 67200 M2,占比 60 %;
休闲度假区景观水系完成土方开挖及调运共 4.2万 方;场地平整施工面积 25000 M2,占比70 %。
