2018年4月份景泰阳生态休闲旅游度假村项目一期:风情商业街及儿童乐园各项工程按计划有序推进。
一、 风情商业街10幢建筑单体施工进度:

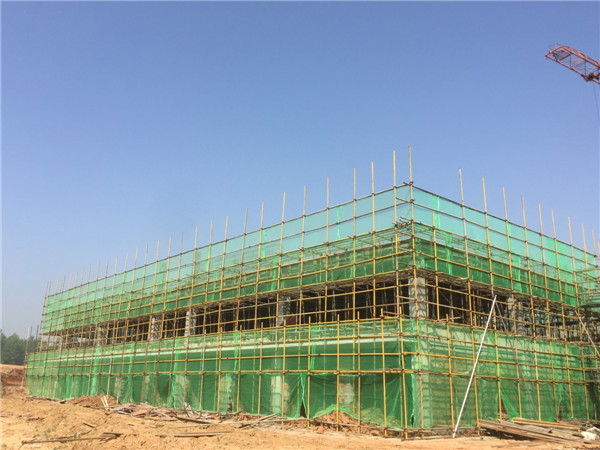

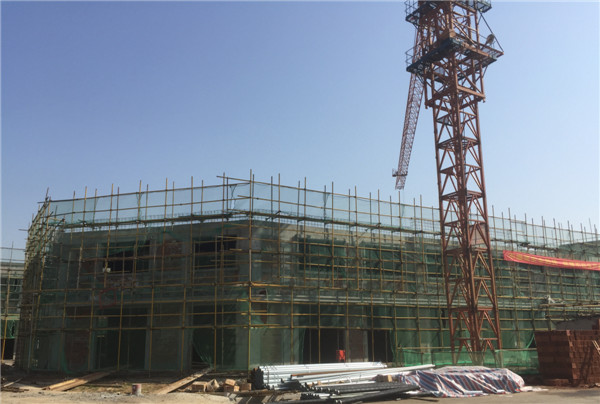

1#楼:主体结构封顶,一层、二层的墙体起砌完工。
2#楼:主体结构封顶,墙体砌筑完工,消防管道安装。
3#楼:基础回填结束,一层排架开始搭设。
4#楼:基础浇筑结束,等待基础验收后土方回填。
5#楼:主体结构封顶,一层墙体砌筑,屋面二次结构施工。
6#楼:主体结构封顶,墙体砌筑完工,消防管道安装。
7#楼:主体结构封顶,一层墙体砌筑,屋面二次结构施工。
8#、9#、10#楼:基础施工,基槽开挖完成50%。
二、 儿童游乐园施工及设备采购进展:
1、儿童乐园土方调运及平整已完土方量约占总工程量90%。
2、水系河道基本成形,河道驳岸主要根据沙石料协调进度组织施工。
3、完成游乐设施设备厂家考察,委托集团招标中心进行摩天轮大型等设备采购招标。
